2020年,城发桥靠分公司夏季检修技改共有18个项目,主要项目有锅炉砌筑、锅炉工艺、喷涂喷焊、风机维修、电机维修、一次网等项目。总投资约861.86万元。

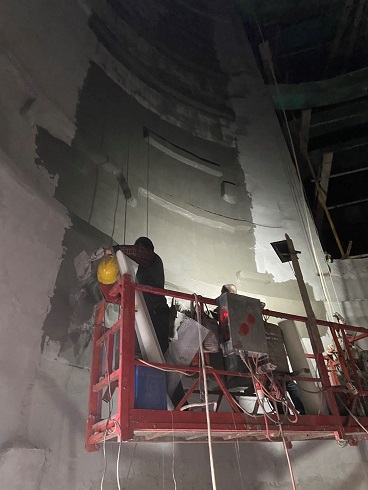

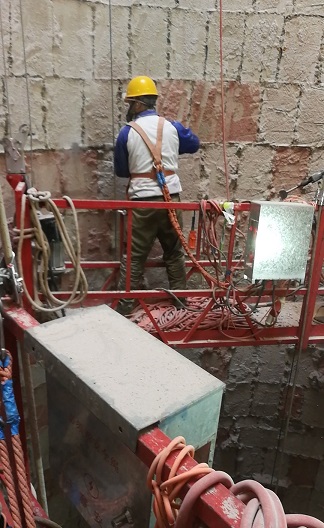

4月份开工的项目有烟囱防腐改造工程,目前已拆除原有烟囱内壁耐酸砖,已完成两遍聚合物砂浆及一遍环氧砂浆的找平工作,正在等待砂浆完全干燥后开始制作玻璃鳞片防腐,目前已完成总工程量的60%,预计9月底前全部完工。

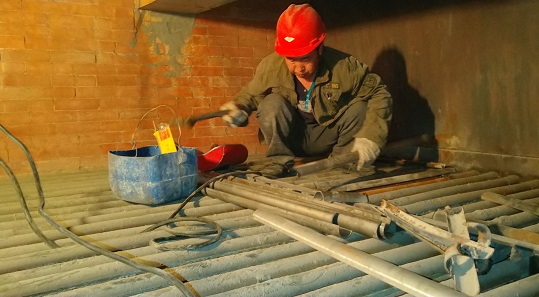

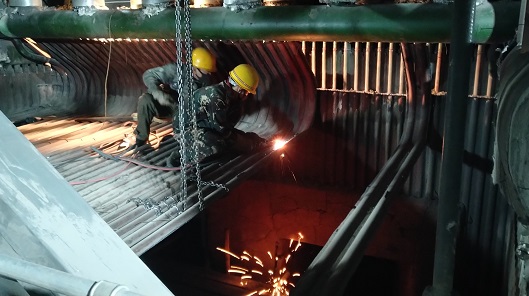

6月份开工的项目有锅炉工艺工程,目前锅炉内需要更换部位前期拆除工作已完成,10800根空预器管已到货,空预器管更换施工正在施工,其他工作按计划正在有序进行之中。目前已完成总工程量的45%,预计10月初全部完工。

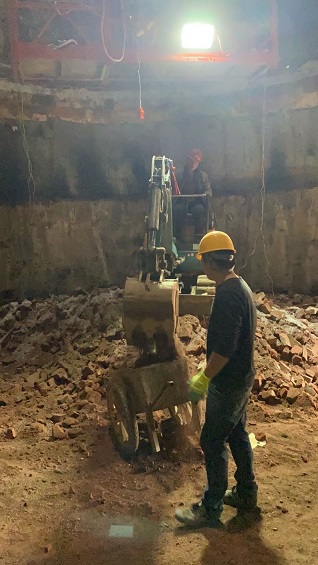

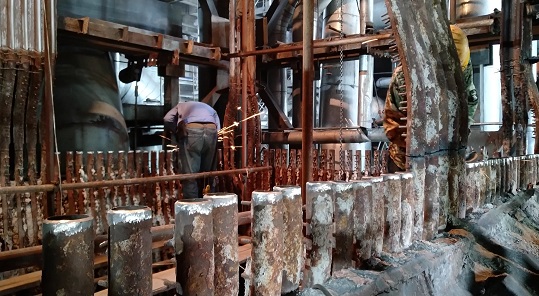

7月份开工的项目有锅炉砌筑工程,目前锅炉内需要重新砌筑的部位前期拆除工作已全部完成,10#炉包覆墙省煤器顶部开始浇筑。目前已完成总工程量的40%,预计10月初全部完工;出渣板链运输机更换工程,目前旧板链除渣机的拆除工作已全部完成,新的重型板链除渣机正在进行安装前期的准备工作。目前已完成总工程量的40%,预计9月底全部完工;烟气在线监测设备土建工程施工项目,目前设备基础已制作完成,钢结构平台正在进行立柱的预制,平台立柱共计9组,已拼接预制完成7组,已完成总工程量的40%,9月初将进行现场吊装,该工程完工后就可由在线设备厂家进行监测设备的安装工作,预计10月初全部完工;风机维修工程,目前已完成16台风机的叶轮动平衡工作、正在进行风机轴承更换,目前已完成总工程量的45%,预计9月中旬全部完工;电机维修工程,目前已完成16台电机例行检修、21台电机例行维护保养,目前已完成总工程量的88%,预计9月中旬全部完工。
此外,二次网改造项目今年计划改造项目27项,更换管道长度约8121米,项目总投资为528.96万元。7月份正式开工,截止目前已完成5项,有4项正在施工,已完成总工程量的29%。预计9月20日完工。
